HomeUncategorizedসত্যি হলো স্বপ্ন, যুক্ত হলো পদ্মার দুই পাড়

সত্যি হলো স্বপ্ন, যুক্ত হলো পদ্মার দুই পাড়

রিপোর্টঃ মো ফেরদৌস মোল্লা

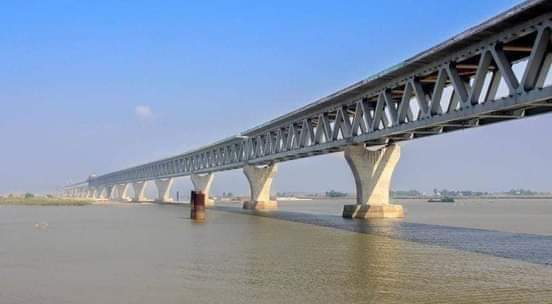

স্বপ্ন সত্যি হলো। দিনের আলোয় চোখের সামনে ধরা দিল পদ্মা সেতু। বহুল কাঙ্ক্ষিত এই সেতুর সর্বশেষ স্টিলের কাঠামো (স্প্যান) বসল আজ বৃহস্পতিবার। ফলে, যুক্ত হয়ে গেল পদ্মার দুই পাড়। এক ঐতিহাসিক মুহূর্তের সাক্ষী হলো বাংলাদেশ, পুরো বিশ্ব। সরকার আগামী বছরের ডিসেম্বরে সেতুটি চালু করার ঘোষণা দিয়েছে।আজ দুপুর ১২টার দিকে সর্বশেষ স্প্যানটি বসানোর কাজ শেষ হয়। ৪১তম এই স্প্যান সেতুর ১২ ও ১৩ নম্বর খুঁটির (পিলার) ওপর বসানো হয়।

মূল সেতুর প্রকল্প ব্যবস্থাপক দেওয়ার মোহাম্মদ আবদুল কাদের বলেন, ‘দুপুর ১২টা ২ মিনিটে ৪১তম স্প্যানের জোড়া লাগানোর মাধ্যমে পদ্মার দুই পাড় যুক্ত হলো। স্বপ্ন আজ সত্যি হলো।’ গতকাল বুধবার বিকেলেই স্প্যানটি খুঁটি থেকে প্রায় ২০ মিটার দূরে ভাসমান ক্রেনে এনে রাখা হয়। আজ সকাল ১০টার দিকে স্প্যানটি নিয়ে খুঁটির দিকে রওনা দেয় ভাসমান ক্রেন। এ সময় ঘটনাস্থলে এক উৎসবমুখর পরিবেশ সৃষ্টি হয়।

সর্বশেষ স্প্যানটির এক পাশে টাঙানো হয় বাংলাদেশের জাতীয় পতাকা। অন্য পাশে চীনের পতাকা।স্প্যানটি নিয়ে ভাসমান ক্রেন যখন খুঁটির দিকে রওনা দেয়, তখন উপস্থিত কর্মকর্তাসহ সবাই উচ্ছ্বাস প্রকাশ করেন। বাংলাদেশের জাতীয় পতাকা সঙ্গে নিয়ে কর্মকর্তা ছবি তোলেন।

সকাল সাড়ে ১০টার দিকে স্প্যান নিয়ে ভাসমান ক্রেন খুঁটির কাছে পৌঁছে যায়। তারপর ১২ ও ১৩ নম্বর খুঁটির ওপর স্প্যানটি বসানোর কাজ শুরু হয়।সবশেষ স্প্যান বসানোর কাজ দেখতে অনেক মানুষ নৌকা, ট্রলার, স্পিডবোট ভাড়া করে কাছাকাছি ভিড় জমায়। আরও কাছে আসতে চাইলে তাদের দূরত্ব বজায় রাখতে সরিয়ে দেওয়া হয়। সবশেষ স্প্যান বসানোর দৃশ্য দেখতে দেখতে দর্শনার্থীরা উল্লাস প্রকাশ করতে থাকে।

সর্বশেষ স্প্যানটি বসানোর মাধ্যমে আলোচিত পদ্মা সেতুর সবচেয়ে গুরুত্বপূর্ণ বড় কাজের সমাপ্তি হলো। এরপর সড়ক ও রেলের স্ল্যাব বসানো সম্পন্ন হলে সেতু দিয়ে যানবাহন ও ট্রেন চলাচল করতে পারবে। এতে দেশের দক্ষিণ-পশ্চিমাঞ্চলের ২৯ জেলার সঙ্গে সারা দেশের সরাসরি সংযোগ স্থাপিত হওয়ার পথ উন্মুক্ত হবে।পদ্মা সেতুর প্রথম স্প্যানটি খুঁটির ওপর বসেছিল ২০১৭ সালের ৩০ সেপ্টেম্বর। বাকি ৪০টি স্প্যান বসাতে তিন বছর দুই মাস লাগল।

করোনা সংক্রমণ পরিস্থিতি এবং বন্যার অত্যধিক স্রোত পদ্মা সেতুর কাজে কিছুটা গতি কমিয়ে দিয়েছিল। করোনা ও বন্যা পরিস্থিতির ধকল কাটিয়ে গত ১১ অক্টোবর ৩২তম স্প্যান বসানোর পর অনুকূল আবহাওয়া পাওয়া যায়। কারিগরি কোনো জটিলতাও তৈরি হয়নি। ফলে, টানা বাকি স্প্যানগুলো বসানো সম্ভব হয়।সাধারণত সেতু স্টিলের অথবা কংক্রিটের হয়। কিন্তু পদ্মা সেতুটি হচ্ছে স্টিল ও কংক্রিটের মিশ্রণে। সেতুর মূল কাঠামোটা স্টিলের, যা স্প্যান হিসেবে পরিচিত। খুঁটি এবং যানবাহন চলাচলের পথ কংক্রিটের। প্রতিটি স্প্যানের দৈর্ঘ্য ১৫০ মিটার। ৪২টি খুঁটির সঙ্গে স্প্যানগুলো জোড়া দেওয়ার মাধ্যমে পুরো সেতু দৃশ্যমান হয়েছে।

পদ্মার মূল সেতু, অর্থাৎ নদীর অংশের দৈর্ঘ্য ৬ দশমিক ১৫ কিলোমিটার। অবশ্য দুই পারে আরও প্রায় চার কিলোমিটার সেতু আগেই নির্মাণ হয়ে গেছে। এটাকে বলা হয় ভায়াডাক্ট। এর মধ্যে স্টিলের কোনো স্প্যান নেই।পদ্মা সেতু দ্বিতলবিশিষ্ট। স্টিলের স্প্যানের ওপর দিয়ে চলবে যানবাহন। এই পথ তৈরির জন্য কংক্রিটের স্ল্যাব বসানোর কাজ চলছে। সম্পন্ন হয়ে গেলে পিচঢালাই করা হবে। পুরো কাজ শেষ হলে যানবাহন চলাচলের পথটি হবে ২২ মিটার চওড়া, চার লেনের। মাঝখানে থাকবে বিভাজক। স্প্যানের ভেতর দিয়ে চলবে ট্রেন। সেতুতে একটি রেললাইনই থাকবে। তবে এর ওপর দিয়ে মিটারগেজ ও ব্রডগেজ—দুই ধরনের ট্রেন চলাচলেরই ব্যবস্থা থাকবে। ভায়াডাক্টে এসে যানবাহন ও ট্রেনের পথ আলাদা হয়ে মাটিতে মিশেছে।পদ্মা সেতুর জন্য অপেক্ষা প্রায় দুই যুগের। ১৯৯৮ সালে প্রাক্-সম্ভাব্যতা যাচাই দিয়ে এই অপেক্ষার শুরু। এর মাঝখানে অর্থায়ন নিয়ে বিশ্বব্যাংকসহ দাতাদের সঙ্গে জটিলতা স্বপ্নের সেতুর ভবিষ্যৎই শঙ্কায় পড়ে যায়। এর মধ্যে সরকার বিশ্বব্যাংকের ঋণ না নিয়ে নিজস্ব অর্থায়নে পদ্মা সেতুর মতো বড় প্রকল্প বাস্তবায়নের সিদ্ধান্ত নেয়।

এরপর ২০১৪ সালে মূল সেতুর কাজ শুরু হয়। অবশ্য জমি অধিগ্রহণ, সংযোগ সড়ক নির্মাণ, ক্ষতিগ্রস্ত ব্যক্তিদের পুনর্বাসন ও অবকাঠামো নির্মাণের কাজ এর আগেই শুরু হয়েছিল। মূল সেতু ও নদীশাসনের কাজ শুরুর পর অবশ্য নানা চ্যালেঞ্জ এসেছে। কখনো পদ্মার ভাঙন, আবার কখনো কারিগরি জটিলতায় কাজ আটকে গেছে। পরিবর্তন করতে হয়েছে নকশায়। কিন্তু কাজ থেমে থাকেনি।২০১৭ সালে পদ্মা সেতুর প্রথম স্প্যান বসানোর সময় প্রধানমন্ত্রী শেখ হাসিনা জাতিসংঘের সাধারণ পরিষদের অধিবেশনে অংশ নেওয়ার লক্ষ্যে যুক্তরাষ্ট্রে অবস্থান করছিলেন। এবার শেষ স্প্যান বসানোর দিন প্রধানমন্ত্রী শেখ হাসিনাসহ সরকারের গুরুত্বপূর্ণ ব্যক্তিরা সবাই দেশে আছেন। তবে করোনা সংক্রমণ পরিস্থিতির কারণে ঐতিহাসিক এই মুহূর্তটি উদ্‌যাপনের বড় কোনো কর্মসূচি নেওয়া হয়নি।
